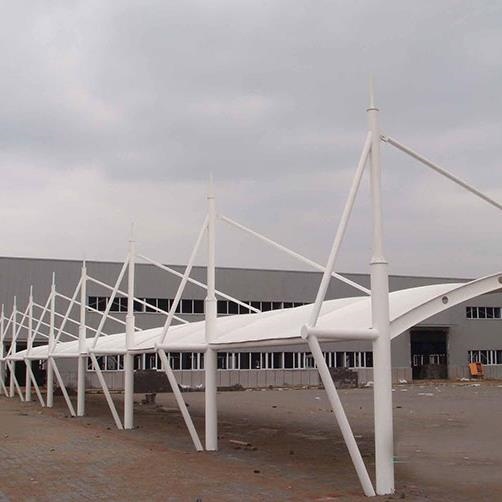

据悉,某膜结构停车棚工程中膜的安装难度在于单元膜面积大(500~800m2). 易损坏和污染,较为困难的是需要与柔性边界进行较为准确的连接,方法不当或考虑不周,都会给安装带来很大难度,或者导致膜片的毁坏。因此,须选择适合的施工步骤和施工工艺,才能保持施工过程中的安全. 牢靠,保持各部件顺利安装就位。
新膜安装(含旧膜拆除)共60个类似的脊谷式单元,以一个单元为例,其他单元做法基本一样。每个膜单元分为前膜片和后膜片,均以脊索为边界。安装步骤具体如下∶
1. 在地面组装悬挂脚手架体系,用吊车安装悬挂脚手架。
2. 旧膜下拉设绳网。使用1t紧绳机拉紧,固定完毕的绳网应具有够多承载力,膜铺于其上时,绳网不应有大的塌陷和位移,
3. 整体进行检查钢结构表面有无未清理干净的焊渣焊瘤,并对钢结构及构配件表面有可能在膜安装过程中对膜造成损害的突起的构件或边角进行包覆(用柔软材料衬垫,外包覆膜角料,使用弹性绳捆绑牢靠 ),规避膜在展开过程中被刮蹭或钩划。
4. 将脊索处雨水盖膜全打开。使用液压千斤顶,松开旧前膜片上谷索;使用吊车,将前膜片成包从内侧吊上旧膜屋面。
膜结构停车棚工程中,使用膜限速展开器,将膜成条状从前端高处向低处展开,再在谷索与旧膜面间成面状打开;使用夹具及紧线器,将膜边或角部临时固定到节点及脊索对应位置上(紧线器及夹具间隔约2m等距布置)。
5. 防风反绳网拉设. 张紧。卸开旧膜配件,将旧膜整体拆除。
6. 以上临时固定结束后,就能保障终端固定完成前,风,雨等特变气象条件下膜的安全。正式固定开始。
7. 先是安装膜角部到对应钢结构节点件上(柱顶. 前端内环索节点,后端浮动环节点),再安装FLATBAR到全膜边上下(U型卡位置使用双头螺杆)。等距布置膜张紧器(间距0.5~1m),对称,均匀张拉膜边到脊索位置。使用U型卡连接脊索与膜边,将其固定在双头螺杆的上下端。整体配件安装完毕后,使用扭矩扳手对螺栓进行终拧,同时检查没缺失. 无漏拧。同样方法安装后膜片。
8. 使用液压千斤顶及配套工装,分次将谷索张拉就位。谷索张拉的同时,完成膜面的预应力施加。
9. 同样方法安装下一个单元。整体膜单元安装完成后,再次整体查看一下膜结构停车棚工程中膜单元的安装情况,保障品质良好。
上一条: 膜结构景观熔膜体系施工的技术操作要点
下一条: 轻钢结构房屋运用哪些型材可以节能降耗?
版权所有:山东双天金属制品有限公司手机版
